陰極保護測試樁是埋地鋼質管道、儲罐等金屬設施防腐系統的關鍵監測裝置,其安裝是否規范,直接影響后續數據測量的準確性與系統運行穩定性。安裝需嚴格遵循 GB/T 21448《埋地鋼質管道陰極保護技術規范》等標準,從選址、間距、施工到接線,每一步都有明確要求。

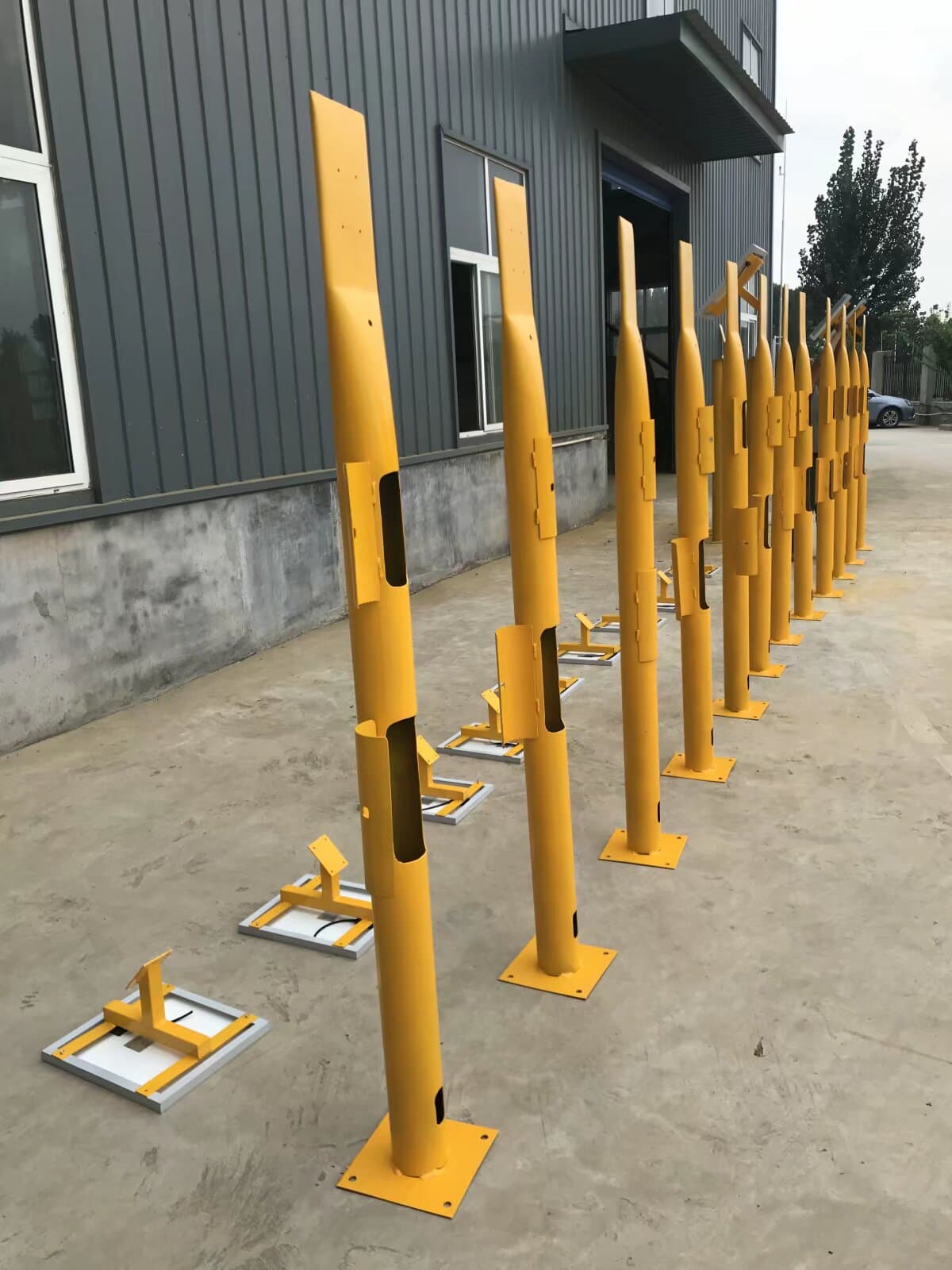

安裝前要做好充分準備,先核對測試樁型號、規格與設計要求一致,常見有電位測試樁、電流測試樁、絕緣接頭測試樁等,檢查樁體無破損、接線端子完好、電纜長度達標。同時準備開挖工具、萬用表、細砂、防水膠帶等材料,現場勘察確定安裝位置,避開高壓線路、大型電機等雜散電流干擾源,遠離易積水、易受車輛碾壓、人為破壞的區域。測試樁一般設在管道正上方或一側 1-2 米處,便于人員操作且不影響管道日常維護。
間距設置遵循 “均勻分布、關鍵節點加密” 原則。長輸管道直線段間距 1-3 公里,地勢平坦、土壤穩定區域可放寬至 3 公里,工程實踐多采用 1-2 公里間距。城鎮管網、工業園區等地下管線復雜區域,間距控制在 500 米 - 1 公里。在絕緣接頭、管道穿越處、閥門彎頭、陽極地床附近等關鍵節點,必須加密布設,消除監測盲區。
施工環節要把控深度與固定標準。基坑開挖深度通常 0.5-1.2 米,底部鋪 150mm 細沙夯實,可澆筑 C30 混凝土基座,保證樁體垂直,偏差不超過 0.5°。測試樁埋深 0.5-0.8 米,地面以上露出 1.0-1.2 米,方便操作讀數。參比電極埋在管道側下方 30-50cm 同土層,周圍填細土壓實,干燥土壤可澆水飽和,確保電極與土壤接觸良好。
電纜連接是安裝核心,至少兩根電纜與管道連接,用顏色或標記區分,全線統一。管道連接點打磨至金屬光澤,涂抹導電膏后緊固,接觸電阻≤0.01Ω。接線端子處用線鼻子壓接并搪錫,防止氧化,非測試段電纜用熱縮管或絕緣膠帶包裹,避免短路。安裝后用 500V 兆歐表檢測,接線柱對地絕緣電阻需>100kΩ。
做好密封與標識,樁體頂部密封蓋涂抹密封膠,加裝密封墊,防止雨水、雜質進入。樁體標注清晰編號、里程、測試參數等信息,高填方區域預留高度,防止后期沉降掩埋。安裝完成后導通測試,確認電氣連接正常,方可投入使用。規范安裝是測試樁穩定運行的基礎,能為陰極保護系統長期可靠防護提供保障。
|
